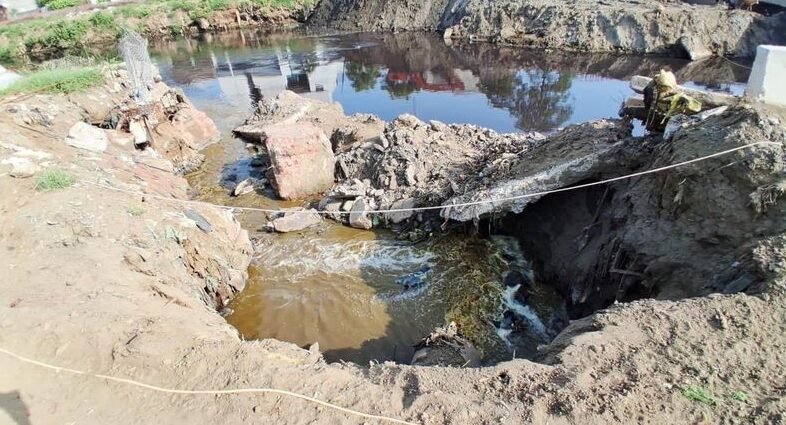

कम से कम छह अवैध डिस्चार्ज प्वाइंट अनुपचारित सीवेज और डेयरी कचरे को बुद्ध नाले में डालना जारी रखते हैं, जिससे 650 करोड़ रुपये की कायाकल्प परियोजना के शुरू होने के पांच साल बाद भी प्रवर्तन में अंतराल उजागर हो रहा है।
जमालपुर, शिवपुरी, गौशाला क्षेत्र और ताजपुर रोड और हैबोवाल के साथ डेयरी क्लस्टर के आसपास डिस्चार्ज प्वाइंट की पहचान की गई है। डेयरी, सीवेज और अन्य कचरे से अनुपचारित अपशिष्ट जल इन मार्गों के माध्यम से जलकुंड में अपना रास्ता खोजता रहता है।
राष्ट्रीय हरित अधिकरण (एनजीटी) के बार-बार निर्देश और विभिन्न सरकारी एजेंसियों द्वारा प्रदूषण स्रोतों की पहचान किए जाने के बावजूद यह कदम उठाया गया है। यह नाले के कायाकल्प में शामिल नगर निगम और अन्य एजेंसियों द्वारा अवैध कनेक्शन की निगरानी पर भी सवाल उठाता है।
बुद्ध नाला कायाकल्प परियोजना जनवरी 2021 में शुरू की गई थी और शुरू में इसे दो साल का पूरा करने का लक्ष्य दिया गया था। सरकार ने 650 करोड़ रुपये की परियोजना की घोषणा की थी ताकि अनुपचारित घरेलू और औद्योगिक अपशिष्ट जल को जलमार्ग में प्रवेश करने से रोका जा सके।
डेयरी कचरा प्रमुख चिंता का विषय बना हुआ है
ताजपुर रोड के साथ तीन डिस्चार्ज स्थान प्रमुख चिंताओं के रूप में उभरे हैं। ये डेयरी परिसर के ब्लॉक सी में, विजय नगर पुली के पास और राधा स्वामी सत्संग घर के पास आखिरी पुली के पास स्थित हैं। डेयरी क्षेत्र से निकलने वाला अपशिष्ट जल इन बिंदुओं के माध्यम से नाले की ओर अपना रास्ता खोज रहा है।
समस्या औपचारिक डेयरी परिसरों तक ही सीमित नहीं है। ताजपुर में लगभग 21 बिखरी हुई डेयरियों को भी ड्रेनेज सिस्टम के माध्यम से गाय के गोबर और डेयरी कचरे के निपटान के लिए हरी झंडी दिखाई गई है।
हैबोवाल डेयरी कॉम्प्लेक्स चिंता का एक और प्रमुख स्रोत है। एनजीटी के समक्ष सौंपी गई आधिकारिक जानकारी में कहा गया है कि परिसर से डिस्चार्ज रोजाना नाले में प्रवेश कर रहा था। यह भी अनुमान लगाया गया था कि ताजपुर रोड और हैबोवाल डेयरी क्लस्टर से एक दिन में लगभग 500 टन गाय का गोबर जलाशय में प्रवेश कर रहा था।
दोनों डेयरी परिसरों में काम के लिए निविदाएं आवंटित किए जाने के बावजूद गाय के गोबर को उठाना भी चिंता का विषय बना हुआ है।
बरेवाल नाले में, डेयरी अपशिष्ट जल एक और समस्या बन जाता है जब नाली भर जाती है। संचित पानी बाद में छोड़ा जाता है और नाले तक पहुंच जाता है।
अवैध निर्वहन बिंदु न केवल चिंता का विषय हैं
अवैध निर्वहन बिंदु ही एकमात्र चिंता का विषय नहीं हैं। 26, 28 और 29 अगस्त को बल्लोके में अनुपचारित सीवेज को बायपास किया गया था और बिना उपचार के नाले की ओर मोड़ दिया गया था।
बाईपास विशेष रूप से चिंताजनक है क्योंकि बलोक में सीवेज उपचार का प्रमुख बुनियादी ढांचा है। आधिकारिक रिकॉर्ड बताते हैं कि लुधियाना में छह सीवेज ट्रीटमेंट प्लांट हैं, जिनमें बलोक में 152 एमएलडी, 60 एमएलडी और 105 एमएलडी की क्षमता वाले संयंत्र शामिल हैं। शहर में 225 एमएलडी जमालपुर एसटीपी और भट्टियां में संयंत्र भी हैं।
बुनियादी ढांचे की उपलब्धता के बावजूद, अनुपचारित सीवेज नाले तक पहुंचना जारी रखता है।
एनजीटी ने 2020 में तय की थी डेडलाइन
यह समस्या कई वर्षों से चल रही है। एनजीटी निगरानी समिति ने नगर निगम को निर्देश दिया था कि अनुपचारित घरेलू सीवेज ले जाने वाले 16 आउटलेट को सीधे नाले में बंद कर दिया जाए और निर्वहन को पास के सीवेज ट्रीटमेंट प्लांट में बदल दिया जाए।
समिति ने आउटलेट बंद करने की समय सीमा 30 जून, 2020 तय की थी।
समय सीमा के वर्षों बाद भी अवैध निर्वहन बिंदुओं की निरंतर रिपोर्टिंग से संकेत मिलता है कि अनधिकृत सीवेज मार्गों की समस्या स्थायी रूप से हल नहीं हुई है।
प्रदूषण का स्तर मिलाजुला दिखा
हाल की निगरानी से पता चलता है कि कुछ स्थानों पर प्रदूषण के स्तर में सुधार हुआ है लेकिन परिणाम मिश्रित बने हुए हैं।
बैलोक एसटीपी के डाउनस्ट्रीम, जनवरी 2025 और अप्रैल 2026 के बीच जैव रासायनिक ऑक्सीजन मांग (बीओडी) स्तर में सुधार हुआ। हालांकि, इस अवधि के दौरान कुल कोलीफॉर्म के स्तर में वृद्धि हुई। हैबोवाल डेयरी कॉम्प्लेक्स में भी, बीओडी में गिरावट आई, जबकि कुल कोलीफॉर्म में वृद्धि हुई।
शहर में अगस्त में आयोजित बुद्ध दरिया कायाकल्प परियोजना की समीक्षा बैठक में भी इस मुद्दे पर चर्चा की गई थी। अधिकारियों को डिस्चार्ज प्वाइंट की निगरानी करने और जलमार्ग को प्रदूषित करने वालों के खिलाफ कार्रवाई करने का निर्देश दिया गया था।
क्या कहते हैं अधिकारी
नगर निगम आयुक्त ओजस्वी अलंकार ने कहा कि यह मामला पहले उनके संज्ञान में नहीं आया था और उन्होंने पीपीसीबी को चालान जारी करने और सख्त कार्रवाई करने का निर्देश दिया था।
उन्होंने कहा, ‘मैं अपनी टीम को इन बिंदुओं को बंद करने का भी निर्देश दे रहा हूं, जो सीधे नाले में कचरा फेंक रहे हैं।
बुद्ध नाले के कायाकल्प के काम में शामिल राज्यसभा सांसद बलबीर सिंह सीचेवाल ने कहा कि स्थिति निराशाजनक है।
उन्होंने कहा, ‘यह दुखद स्थिति है कि मेरी टीम के अथक प्रयासों के बाद भी अधिकारियों को बुद्ध नाला कायाकल्प परियोजना में कोई दिलचस्पी नहीं है। मुख्यमंत्री भगवंत मान ने हाल ही में शहर का दौरा किया था और अधिकारियों से काम में तेजी लाने और नाले में किसी भी तरह के प्रदूषण की अनुमति नहीं देने को कहा था। लेकिन जमीनी स्तर पर एमसी, सीवरेज बोर्ड और पीपीसीबी के अधिकारियों को इस परियोजना में कोई दिलचस्पी नहीं है।
सीचेवाल ने कहा कि उन्होंने बुद्ध नाला परियोजना से संबंधित 42 बैठकों में भाग लिया है और उनकी टीम ने नियमित रूप से अवैध दुकानों और अन्य कमियों के बारे में जानकारी साझा की है। उन्होंने कहा, ‘हम नियमित रूप से अवैध दुकानों और अन्य कमियों के बारे में अपडेट दे रहे हैं, लेकिन जमीनी स्तर पर कुछ भी नहीं किया गया है।
